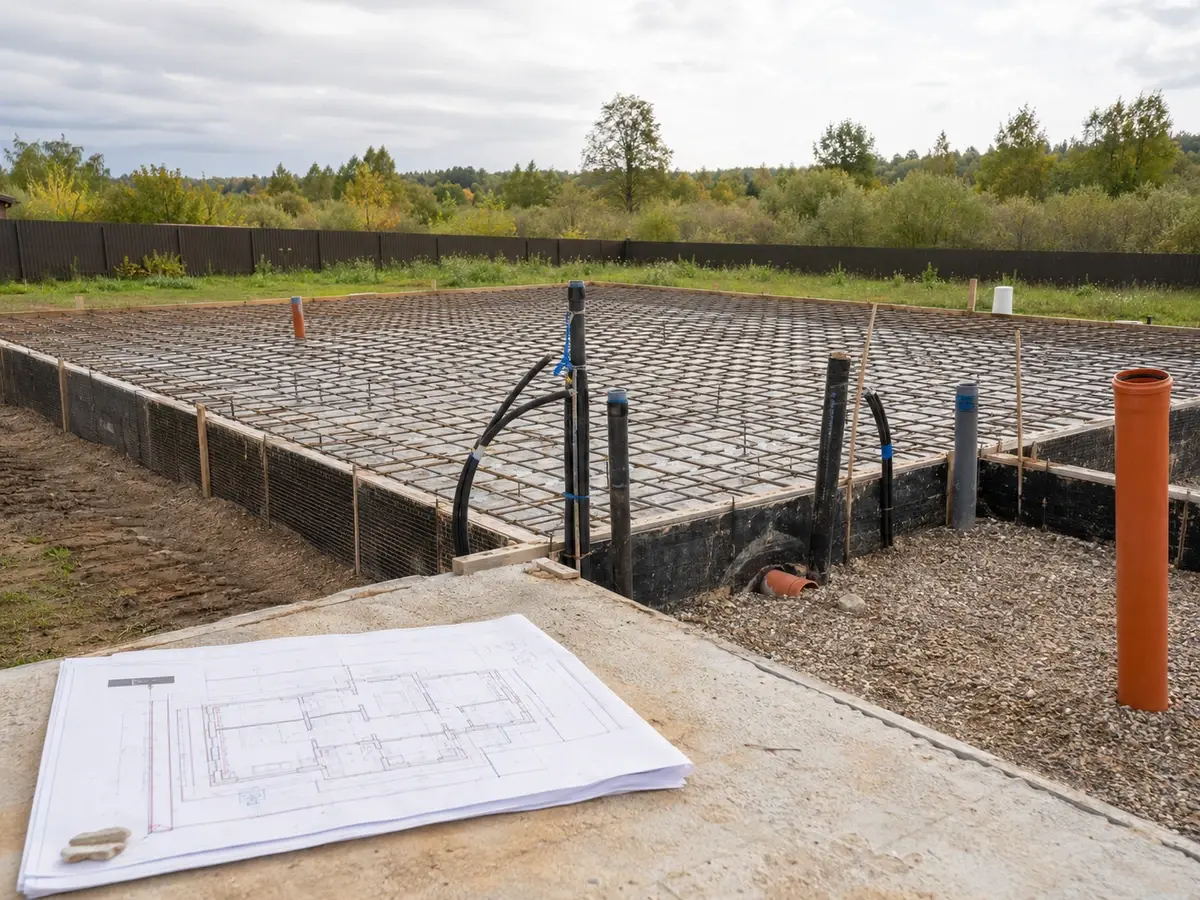

Какие коммуникации необходимо предусмотреть до строительства дома
Минимальный набор — ввод электричества, водоснабжение, выпуск канализации и система заземления. В зависимости от участка и сценария проживания добавляются газ, дренаж, ливневая канализация, интернет, видеонаблюдение, автоматика ворот, наружное освещение, резервное питание и трассы к будущим постройкам.
Ключевой вопрос не только что провести, но и где, на какой глубине и через какую конструкцию сеть войдёт в дом. Проект инженерных коммуникаций частного дома должен быть связан с архитектурой, фундаментом, планировкой санузлов, котельной, электрощитовой и вертикальными отметками участка.
Если прокладку наружных коммуникаций отложить до готовой коробки, маршрут может пересечь крыльцо, террасу, отмостку или будущую дорогу. Для самотечной канализации потеря нужной отметки иногда означает насосную систему вместо простого выпуска. Для плитного фундамента ошибка в положении трубы приводит к сложному бурению рядом с арматурой и тёплым полом.
Поэтому на странице строительства домов в Туле инженерную подготовку важно рассматривать как часть общего проекта, а не как набор независимых работ разных бригад.
Уже на этапе архитектурного проектирования дома нужно зафиксировать технические помещения, мокрые зоны и точки ввода: тогда инженерные решения поддерживают планировку, а не заставляют переделывать её после начала стройки.
До фундамента нужно определить все пересечения будущих сетей с основанием дома. Проложить сразу стоит обязательные рабочие коммуникации и недорогие резервные гильзы, положение которых подтверждено проектом.
Почему нужен единый план инженерных коммуникаций на участке
Частая ошибка — заказать электрику одному специалисту, септик другому, фундамент третьему, а дренаж обсуждать уже после появления воды в котловане. Каждый раздел может быть выполнен отдельно правильно, но их трассы и отметки окажутся несовместимыми.

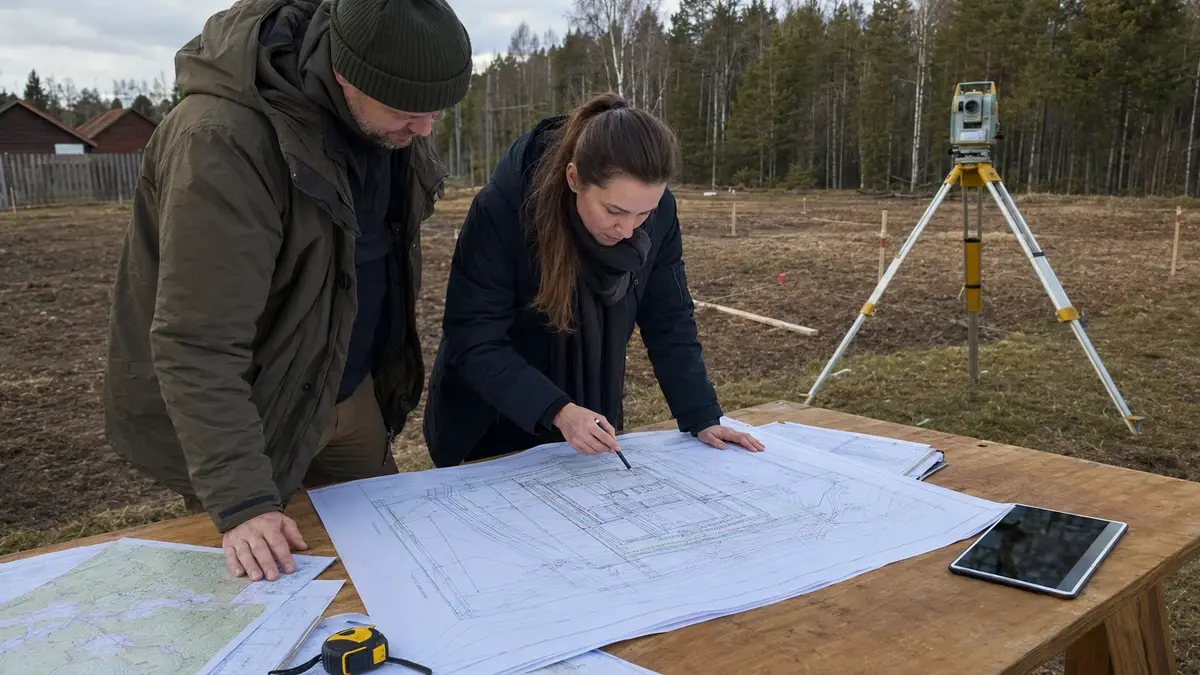

Сводный план наружных инженерных сетей показывает дом, дороги, будущие строения, скважину, очистное сооружение, колодцы и все подземные линии. На нём проверяют пересечения, доступ для ремонта и безопасные расстояния. После согласования данные передают конструктору, который включает гильзы и отверстия в чертежи фундамента.
Основанием для такой координации служит архитектурный проект частного дома: именно он задаёт посадку здания, отметку пола и расположение помещений, к которым подходят сети.
| Сеть | Что определяют заранее | Цена позднего решения |
|---|---|---|
| Вода | Источник, глубина, диаметр, гильза и место оборудования. | Замерзание ввода, вскрытие отмостки, неудобное обслуживание. |
| Канализация | Отметка выпуска, уклон, ревизии и место септика. | Потеря самотёка, насос, лишние повороты или высокий выпуск. |
| Электричество | Мощность, ввод, сечение, щит, заземление и резервы. | Недостаточная мощность, открытые трассы и переделка щита. |
| Дренаж и ливнёвка | Необходимость, уклоны, колодцы и точка сброса. | Вода у фундамента, конфликт с дорожками и повторные земляные работы. |
| Связь и автоматика | Каналы к воротам, камерам, интернету и будущим зонам. | Воздушные провода, радиомосты и вскрытие готового благоустройства. |
Что провести до строительства дома, а что достаточно заложить в резерв
Не все инженерные коммуникации нужно полностью монтировать до фундамента. Главная задача подготовительного этапа — не потерять правильные маршруты и точки пересечения с конструкциями. Одни элементы становятся рабочими сразу, другие выполняются как защищённая трасса до места будущего оборудования, а для третьих достаточно пустой гильзы с протяжкой.
Такой подход особенно полезен, если дом строится поэтапно. Заказчик не покупает всё оборудование в первый сезон, но сохраняет возможность позже подключить ворота, зарядную станцию, баню, систему полива или видеонаблюдение без разрушения отмостки и дорожек.
| Приоритет | Что относится | Что должно быть готово |
|---|---|---|

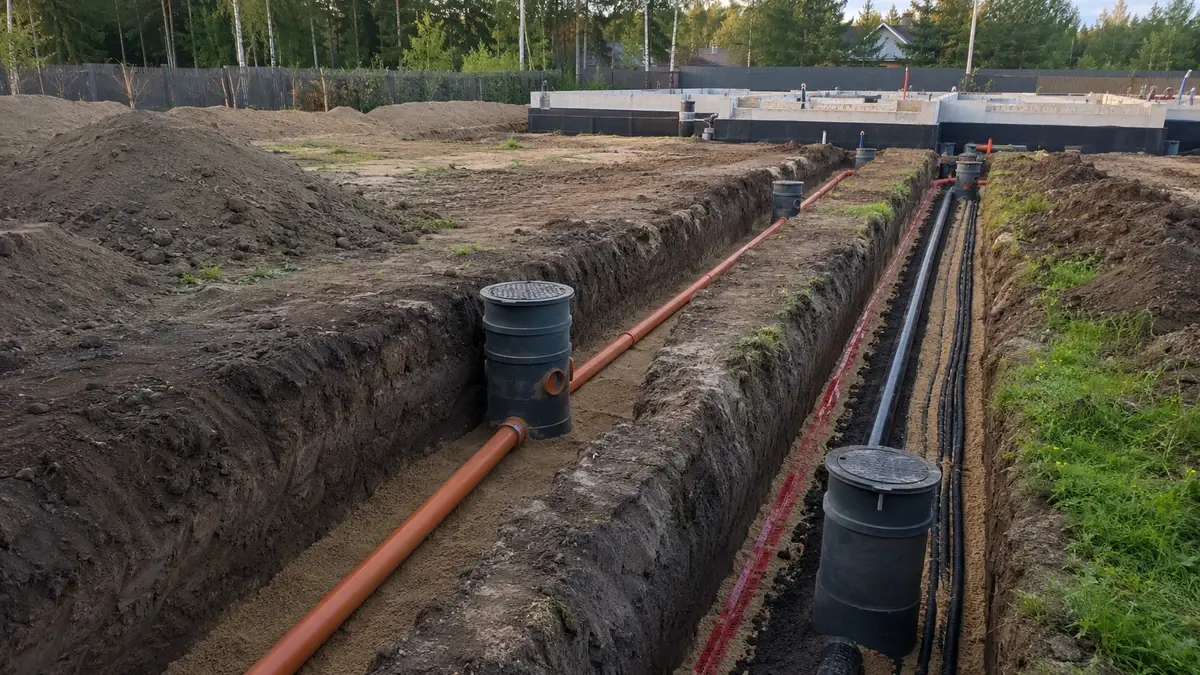

| Выполнить до фундамента | Выпуски канализации, проходки через плиту или ленту, критичные вводы воды и электричества. | Точные координаты и отметки, закреплённые трубы и гильзы, проверка до бетонирования. |
| Проложить трассу, подключить позже | Кабель к воротам, линия к зарядке, наружное освещение, полив, связь и резервное питание. | Защищённая труба или кабельный канал, маркированные концы, протяжка и исполнительная схема. |
| Оставить инженерный коридор | Будущая баня, гараж, мастерская, теплица, бассейн или гостевой дом. | Свободные гильзы и безопасный маршрут, который не займут фундамент, деревья и капитальные покрытия. |
Резервная труба полезна только тогда, когда известны её начало, конец, глубина, радиус поворота и назначение. Набор случайных гильз возле фундамента не заменяет проект ввода коммуникаций в частный дом.
Как правильно завести коммуникации в дом: проектируйте от потребителей
Схема инженерных сетей начинается не с траншеи, а со сценария жизни. Количество санузлов, состав кухни, тип отопления, наличие сауны, мастерской или зарядки автомобиля определяют мощности, диаметры, число линий и размеры технического помещения. Если планировки ещё меняются, положение вводов нельзя считать окончательным.
Семейный дом
Считают одновременное потребление воды и электричества, горячее водоснабжение, вентиляцию, резервное питание, интернет и нагрузку на очистную систему.
Дом сейчас, участок позже
Рабочие вводы делают для дома, а под парковку, ворота, освещение, баню и полив заранее прокладывают отдельные резервные каналы.
Автономный участок
Особенно внимательно увязывают скважину, водоподготовку, локальную канализацию, электрическое отопление, генератор и места обслуживания оборудования.
| Зона | Потребители | Что предусмотреть заранее |
|---|---|---|
| Котельная | Котёл, бойлер, насосы, фильтры, автоматика. | Вода, канализация, электропитание, связь, вентиляция, дымоудаление и сервисные зоны. |
| Кухня и санузлы | Сантехника, техника, тёплый пол, вытяжка. | Стояки, выпуски, электрические группы, вентиляционные каналы и защиту от протечек. |
| Въезд на участок | Ворота, калитка, домофон, камеры, освещение. | Силовую и слаботочную трассы в разных каналах, автоматику, обогрев и резерв связи. |
| Фасад и территория | Свет, розетки, полив, датчики, водостоки. | Закладные, наружные группы, дождеприёмники, краны и безопасные точки обслуживания. |
| Будущие постройки | Гараж, баня, беседка, теплица, мастерская. | Резерв мощности, воду, канализацию при необходимости, интернет и свободные гильзы. |
Чек-лист: 20 коммуникаций и решений до начала строительства
Отмечайте позиции, которые уже отражены в проекте или техническом задании. Счётчик показывает не готовность участка, а полноту инженерной проработки. Для каждого пункта указано, что должно появиться в чертежах, спецификации или исполнительной документации.
Топографическая съёмка и высотные отметки
Положение будущего дома нужно связать с рельефом, дорогой, существующими сетями и местом отвода воды. Без топосъёмки трассы часто рисуют условно, а на площадке обнаруживают конфликт уклонов, колодцев и отметки пола.
В проекте ищите: топосъёмка, горизонтали, границы, существующие сети, отметка чистого пола и точка выпуска воды.Технические условия и баланс мощностей
До проекта определяют доступную электрическую мощность, возможность газификации, источник воды и способ водоотведения. Состав котельной, сечение кабеля, резервное питание и даже место технического помещения зависят от этих данных.
В проекте ищите: технические условия, выделенная мощность, категории потребителей, расчёт нагрузок и точки подключения.Сводный план наружных инженерных сетей
Электричество, вода, канализация, газ, дренаж и слаботочные линии должны быть нанесены на одну схему. Так проектировщик видит пересечения, нормативные расстояния, глубины и зоны, которые нельзя занимать будущими дорожками или постройками.
В проекте ищите: генплан сетей, координаты трасс, глубины, уклоны, колодцы, охранные зоны и привязки к дому.Закладные, гильзы и отверстия в фундаменте

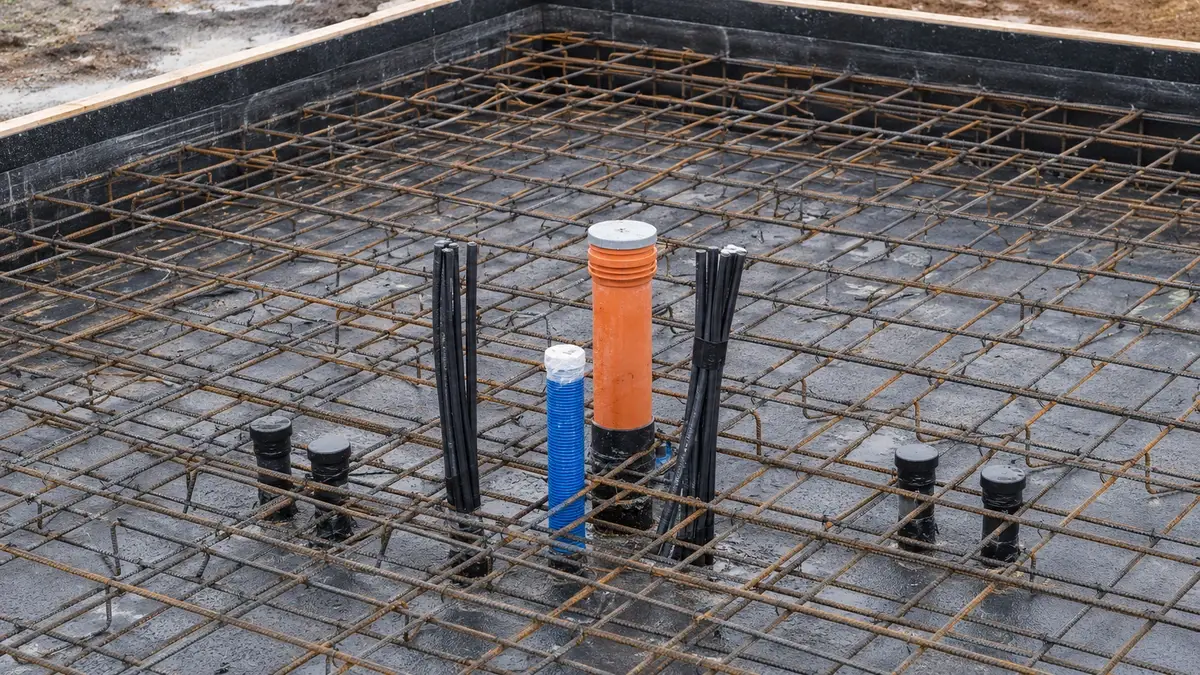

Ввод коммуникаций в дом проектируют до армирования и бетонирования. Диаметр гильзы выбирают с запасом под рабочую трубу, утепление, герметизацию и возможную замену. Случайное бурение готовой плиты может повредить арматуру, гидроизоляцию или контур тёплого пола.
В проекте ищите: координаты и отметки гильз, диаметры, материал, герметизация, резервные проходки и исполнительная схема.
Источник воды и место оборудования
Скважину или точку подключения располагают с учётом подъезда техники, санитарных разрывов, обслуживания и будущего благоустройства. Одновременно определяют место гидроаккумулятора, фильтров, автоматики и возможного слива системы.
В проекте ищите: дебит и анализ воды, трасса до дома, кессон или адаптер, насос, автоматика и водоподготовка.Ввод воды ниже глубины промерзания
Трубу заводят в предусмотренной гильзе, защищают от механической нагрузки и исключают замерзание у фундамента. Если нормативную глубину выдержать невозможно, заранее проектируют утепление и греющий кабель с доступом для обслуживания.
В проекте ищите: тип и диаметр трубы, глубина, футляр, теплоизоляция, греющий кабель, запорный узел и герметизация ввода.Выпуск канализации и рабочий уклон
Самотечная канализация особенно чувствительна к отметкам. Выпуск должен совпасть с положением стояков, санузлов и септика. Слишком малый или чрезмерный уклон, лишние повороты и длинная трасса без ревизий повышают риск засоров.
В проекте ищите: диаметр выпуска, отметка низа трубы, уклон, ревизии, повороты, вентиляция стояка и точки подключения приборов.Септик или локальная очистная система
Место очистного сооружения выбирают не после строительства дома, а вместе с посадкой объекта. Учитывают грунт, уровень воды, рельеф, подъезд для обслуживания, сброс очищенной воды и расстояния до скважины, дома и границ участка.
В проекте ищите: тип системы, расчёт по числу жильцов, поле фильтрации или отвод, электропитание, сигнализация и сервисный доступ.Резервы для бани, кухни, полива и бассейна
Дополнительные потребители меняют расход воды и нагрузку на канализацию. Даже если баня, летняя кухня или бассейн появятся через несколько лет, пустая гильза и предусмотренная точка подключения обходятся проще, чем вскрытие отмостки и дорожек.
В проекте ищите: резервные трубы, краны незамерзающего типа, полив, слив консервации, отдельные выпуски и свободные каналы.Временное электричество для стройплощадки
До постоянного ввода стройке нужны безопасный щит, учёт, защита, заземление и точки подключения инструмента. Мощности должно хватать на оборудование конкретного этапа, а временный кабель не должен проходить под будущим фундаментом или дорогой без защиты.
В проекте ищите: временный щит, автоматические выключатели, УЗО, заземление, кабель, опоры и защита от осадков.Основной силовой ввод в дом
Способ ввода — подземный или воздушный — согласуют до фасадов и благоустройства. Для подземной трассы определяют сечение, защитную трубу, глубину, сигнальную ленту, радиусы поворота и ввод в электрощитовую.
В проекте ищите: расчёт нагрузки, марка и сечение кабеля, футляр, глубина, вводная защита, учёт и точка главного щита.Заземление, уравнивание потенциалов и молниезащита
Контур заземления связывают с вводным щитом и металлическими инженерными системами. Необходимость внешней молниезащиты определяют проектом с учётом дома, кровли, оборудования и окружающей застройки.
В проекте ищите: сопротивление заземления, конструкция контура, главная шина, проводники, молниеприёмники и измерения.Интернет, видеонаблюдение, домофон и ворота
Слаботочные кабели не стоит укладывать в одной трубе с силовым вводом. До устройства дорожек предусматривают отдельные каналы к воротам, калитке, камерам, точкам Wi‑Fi, домофону и оборудованию связи.
В проекте ищите: отдельные ПНД-трубы, протяжка, кабель связи, питание устройств, шкаф слаботочных систем и резервные каналы.Резерв для генератора, зарядки автомобиля и солнечной системы
Сценарии резервного питания и будущие мощные потребители лучше заложить в расчёт нагрузок заранее. Для генератора нужны безопасное подключение и место, для зарядной станции — отдельная линия, а для солнечных панелей — трассы от кровли до технического помещения.
В проекте ищите: резерв мощности, отдельные линии, автоматика ввода резерва, кабельные каналы и место оборудования.
Трасса газа и точка ввода
Газовую трубу нельзя вести по удобной, но не согласованной линии. Расположение ввода связано с котельной, окнами, дверями, вентиляцией, дымоудалением и требованиями газораспределительной организации. Решение принимают до окончательной планировки фасада.
В проекте ищите: технические условия, проект газификации, точка ввода, место счётчика, котельная и требования к вентиляции.Котельная, воздух и дымоудаление
Инженерное помещение резервируют под выбранный источник тепла, бойлер, коллекторы, водоподготовку и автоматику. Проходы через стену или кровлю, приток воздуха и конденсат нельзя оставлять на этап чистовой отделки.
В проекте ищите: состав оборудования, сервисные зоны, дымоход, приток, вытяжка, канализация, электропитание и слив.Дренаж вокруг дома
Дренаж нужен не каждому участку автоматически. Решение принимают по геологии, рельефу, уровню грунтовых вод и конструкции фундамента. Если система необходима, заранее определяют отметки труб, колодцы и место безопасного сброса.
В проекте ищите: обоснование дренажа, уклоны, геотекстиль, щебень, смотровые колодцы, насос и точка выпуска.Ливневая канализация и отвод воды с кровли
Вода с кровли, отмостки и площадок не должна попадать к фундаменту или соседям. Водостоки связывают с дождеприёмниками и трассой отвода, а её пропускную способность — с площадью кровли и покрытий.
В проекте ищите: водосборная площадь, дождеприёмники, трубы, уклоны, пескоуловители, колодцы и место сброса.Наружное освещение, ворота и электропитание участка
До мощения дорожек прокладывают защищённые линии к опорам света, воротам, калитке, хозяйственной зоне и розеткам. Управление можно связать с датчиками, расписанием или системой умного дома.
В проекте ищите: группы наружной сети, кабели, закладные, опоры, автоматика ворот, датчики и защита линий.Резервные трассы к будущим постройкам
Гараж, мастерская, гостевой дом, теплица, беседка и зона барбекю требуют электричества, воды, связи, а иногда канализации и отопления. Сводный план участка должен содержать хотя бы безопасные коридоры и пустые трубы с протяжкой.
В проекте ищите: перспективные постройки, резервные гильзы, свободные каналы, координаты концов и исполнительная схема.«Хорошая инженерная подготовка незаметна после завершения дома. Плохая становится видна в виде наружных коробов, насосов там, где мог быть самотёк, и вскрытых дорожек».Экспертная позиция команды STRUKTURA

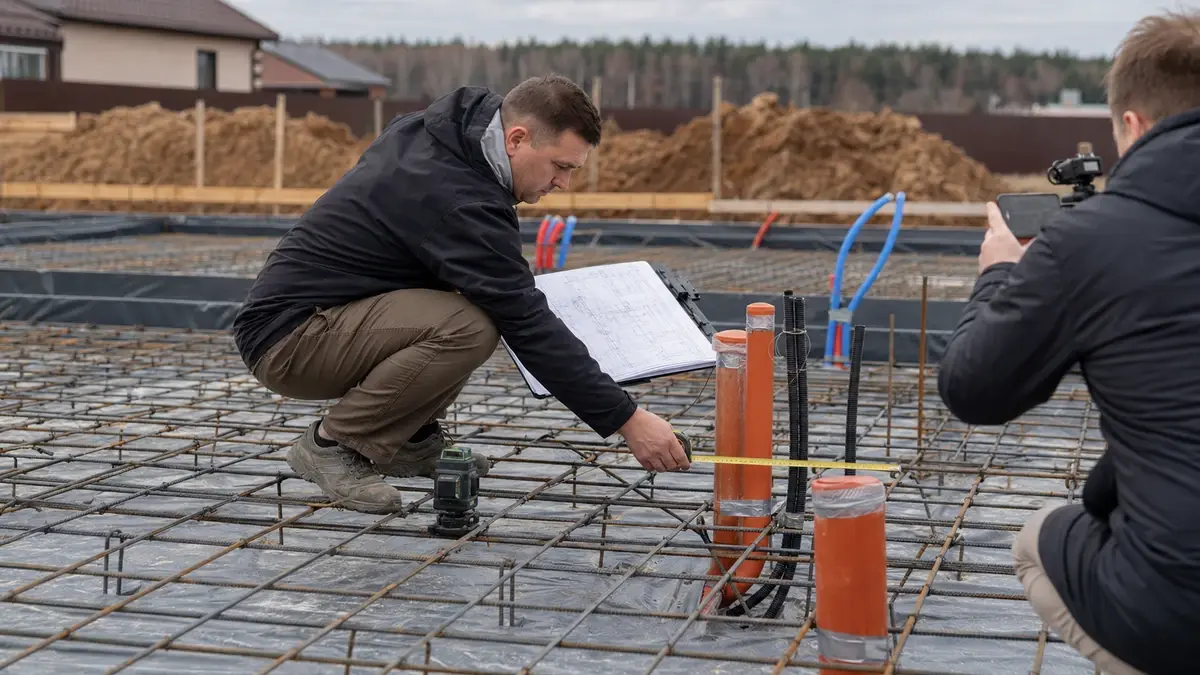

Нужно проверить коммуникации до фундамента?
Сопоставим посадку дома, конструкцию основания и инженерные сети, определим обязательные и резервные вводы.
Как тип фундамента влияет на ввод коммуникаций
Закладные под коммуникации в фундаменте проектируют по-разному. Одинаковая труба может проходить под плитой, через стену ленты или между сваями. Поэтому готовую «схему вводов из интернета» нельзя переносить на объект без привязки к конструкции.
Плитный фундамент
Канализация, вода и гильзы должны быть точно выставлены и защищены от смещения до армирования и бетонирования. После заливки изменить положение сложнее всего.
Лента или цоколь
Предусматривают гильзы в стене фундамента, отметки ниже планировки и герметизацию. Трассы не должны ослаблять рабочие зоны конструкции.
Сваи и ростверк
Сети защищают от промерзания, ветра и механических повреждений. Нужны утеплённые вводы, доступ к соединениям и согласование с балками и ростверком.
Технология стен также влияет на проходки, котельную и фасадные узлы. Для сравнения решений можно изучить страницы о каркасных домах, домах из газобетона и кирпичных домах.
Сколько стоят коммуникации для частного дома и как проверить смету
Универсальной цены подключения коммуникаций к дому нет. На стоимость влияют расстояние от точек подключения, глубина и объём траншей, грунт, пересечения, доступ техники, материалы, электрическая мощность, оборудование скважины, тип канализации, состав котельной и необходимость восстановления участка.
Поэтому запрос «сколько стоит провести коммуникации на участок» полезно переводить в перечень измеряемых работ. Отдельно считают проектирование, земляные работы, трубы и кабели, гильзы, колодцы, оборудование, монтаж, испытания, подключение, пусконаладку и исполнительную документацию. Иначе низкая стартовая цена может не включать значительную часть пути от границы участка до работающей системы внутри дома.
| Раздел сметы | Слабая формулировка | Что должно быть понятно |
|---|---|---|
| Трасса | «Прокладка коммуникаций» | Длина, глубина, ширина траншеи, основание, защита, засыпка и вывоз грунта. |
| Материалы | «Трубы и кабель» | Тип, диаметр или сечение, количество, соединения, футляры, утепление и допустимые аналоги. |
| Оборудование | «Комплект под ключ» | Состав, характеристики, автоматика, расходные материалы, монтаж и условия обслуживания. |
| Результат | «Система готова» | Испытания, акты, исполнительная схема, пуск, настройка и граница гарантии подрядчика. |
Сначала приведите сметы к одной границе: откуда начинается и где заканчивается ответственность каждого подрядчика. Затем сравнивайте не итоговую сумму, а одинаковые объёмы, материалы, оборудование и проверяемый результат.
В какой последовательности проектировать и прокладывать коммуникации
- Соберите исходные данные. Топосъёмка, геология, технические условия, кадастровые границы и требования посёлка.
- Зафиксируйте посадку дома. На этапе архитектурного проектирования согласуйте планировки, высоту чистого пола, въезд, террасы и будущие постройки.
- Определите потребителей. Санузлы, кухня, котельная, техника, ворота, зарядка, баня, полив и резервное питание.
- Разработайте профильные разделы. Водоснабжение, канализация, электрика, отопление, газ, дренаж и слаботочные системы.
- Сведите сети на генеральном плане. Проверьте пересечения, расстояния, уклоны, колодцы и доступ для ремонта.
- Передайте проходки конструктору. Координаты и диаметры должны появиться в чертежах фундамента.
- Выполните скрытые работы с контролем. Проверьте отметки, крепление, герметичность, целостность и защиту труб.
- Составьте исполнительную схему. Сфотографируйте трассы с привязками до обратной засыпки и сохраните документ владельцу.
Исполнительную схему с размерами и глубинами, фото открытых траншей, акты скрытых работ, результаты испытаний, паспорта оборудования и маркировку свободных каналов. Через несколько лет эти данные ценнее приблизительных воспоминаний бригады.
Как принять монтаж коммуникаций до обратной засыпки и бетонирования
Самый важный контроль выполняют, пока трубы, кабельные каналы и гильзы остаются открытыми. После заливки фундамента или засыпки траншей даже качественно выполненную работу трудно проверить без вскрытия. Поэтому приёмку делят на точки остановки: подрядчик не закрывает следующий слой, пока предыдущий не осмотрен и не зафиксирован.
| Момент проверки | Что контролировать | Что зафиксировать |
|---|---|---|
| До укладки | Материалы, маркировку, трассу, отметки, отсутствие конфликтов и готовность основания. | Согласованный чертёж, спецификацию и допуск материалов на объект. |
| Перед закрытием | Уклоны, соединения, крепление, защиту, гильзы, герметизацию и положение относительно осей. | Фото с измеримыми ориентирами, результаты испытаний и акт скрытых работ. |
| После засыпки | Сохранность выводов, маркировку концов, работоспособность и фактический маршрут. | Исполнительную схему с глубинами, размерами, колодцами и резервными каналами. |
Что проверить у каждого ввода коммуникаций
- Привязку. Выход совпадает с планировкой, техническим помещением и чертежом фундамента.
- Высоту. Отметка учитывает конструкцию пола, обратную засыпку, уклон и будущую планировку участка.
- Защиту. Труба или кабель не контактирует с острыми кромками, не передаёт нагрузку и защищён в зоне прохода.
- Герметизацию. Узел не создаёт путь для воды, грунтового газа, холода или насекомых.
- Обслуживание. Разъёмные соединения, ревизии, колодцы и оборудование остаются доступными.
- Маркировку. Понятно назначение каждой рабочей и резервной гильзы, а свободный канал имеет протяжку.
Если скрытая работа не отражена на чертеже, не сфотографирована и не проверена до закрытия, через год она превращается в предположение.Исполнительная документация — часть инженерной системы
Что учитывать при прокладке коммуникаций в Туле и Тульской области
Состав инженерной подготовки зависит не только от площади дома. На участках Тульской области различаются грунты, рельеф, уровень сезонного увлажнения, доступная мощность и удалённость точек подключения. Поэтому глубину трасс, необходимость дренажа и тип водоотведения определяют по данным конкретного объекта.
Особое внимание уделяют подъезду техники и высотным отметкам. Если дорога выше участка или территория имеет выраженный уклон, поверхностная вода может двигаться к дому. Тогда планировка, ливневый отвод и входные группы проектируются совместно. Скважину и очистное сооружение располагают так, чтобы их можно было обслуживать после появления забора, парковки и ландшафта.
Для точного расчёта коммуникаций перед строительством дома подрядчику нужны не только площадь и адрес. Подготовьте план участка, архитектурный проект, геологию, технические условия, список оборудования и перспективные постройки. Это позволит отделить обязательные сети от опций и составить понятную смету наружных инженерных коммуникаций.
Семь ошибок, из-за которых коммуникации приходится переделывать
- Сначала заказать фундамент, потом инженерный проект. Проходки определяются на площадке без координации с конструктивом.
- Считать канализацию обычной трубой. Игнорируются отметки, уклон, вентиляция, ревизии и обслуживание очистной системы.
- Собрать все сети в одной траншее. Не проверяются безопасные расстояния, ремонтопригодность и совместимость материалов.
- Не предусмотреть резервные каналы. Интернет, ворота, камеры и баня появляются позже и требуют вскрытия покрытий.
- Не согласовать дренаж с ливнёвкой. Вода собирается, но точка безопасного отвода отсутствует или расположена выше трассы.
- Спрятать соединения без доступа. Ремонт возможен только после разрушения отделки или конструкции.
- Не сделать исполнительную съёмку. Через несколько лет невозможно безопасно пробурить скважину, посадить дерево или проложить новую линию.
«Сделаем гильзы с большим запасом — и этого достаточно». На самом деле важны не только диаметры, но и координаты, отметки, уклоны, радиусы протяжки, герметизация и связь с внутренними точками.Правильный запас начинается с проекта
Частые вопросы о коммуникациях до строительства дома
До бетонирования определяют ввод воды, выпуск канализации, силовой кабель, заземление, газовую трассу при её наличии, интернет и другие слаботочные линии. Для нужных участку систем также проектируют дренаж и ливневый отвод. Все проходки привязывают к плану дома и высотным отметкам.
Часть сетей провести можно, но выбор маршрутов станет меньше, а работы могут затронуть фундамент, отмостку, фасад и готовые покрытия. Особенно критичны самотечная канализация, вводы через плиту и трассы, которые должны пересечь фундамент.
Универсального диаметра нет. Для каждой сети проектируют отдельную рабочую трубу или гильзу с учётом диаметра, утепления, герметизации, радиуса протяжки и возможности замены. Полезно предусмотреть несколько пустых каналов, но их положение и размеры также фиксируют на схеме.
Для плитного фундамента выпуски канализации и проходки обычно выполняют до бетонирования, потому что после заливки изменить их положение сложно. Система должна быть собрана по проектным отметкам, закреплена от смещения и проверена до закрытия конструкцией.
Нет. Дренаж назначают по геологии, рельефу, уровню воды, типу грунта и конструкции фундамента. Необоснованная система может не решить проблему отвода воды. При этом ливневый отвод с кровли и планировка поверхности нужны практически всегда.
Расстояния зависят от вида сети, материала труб, глубины, способа пересечения и действующих требований. Их определяет проектировщик на сводном плане. Складывать все коммуникации в одну траншею без проверки норм и условий эксплуатации нельзя.
Нужны отдельный ввод связи, сухое место для слаботочного шкафа, каналы к воротам, камерам, домофону и наружным точкам доступа. Также закладывают питание оборудования и резервные трубы с протяжкой к перспективным зонам участка.
Архитектор задаёт посадку и планировки, профильные инженеры рассчитывают сети, а конструктор согласует проходки с фундаментом. Координация выполняется на сводном плане до начала земляных и бетонных работ. Подрядчик строит по утверждённой документации и фиксирует фактическое положение скрытых трасс.
Стоимость инженерных коммуникаций зависит от длины трасс, глубины земляных работ, доступной мощности, источника воды, типа канализации, состава котельной, необходимости дренажа и объёма восстановления участка. Сравнивать предложения корректно только по одинаковому проекту, перечню оборудования, материалам, работам и границе ответственности.
Сначала разрабатывают и координируют проекты дома, фундамента и инженерных сетей. Затем выполняют предусмотренные проектом подземные трассы, выпуски и гильзы в технологической последовательности конкретного фундамента. Бетонирование начинают после проверки положения и состояния всех скрываемых элементов.
